用Notion打造2026年职能科室“数智化”作战指挥部
文 / 白衣狼(狼叔)
引言:为什么我们需要一个“驾驶舱”?
时间来到 2026 年,医院管理的精细化程度已经到了“毫米级”。作为职能科室(质管、医务、护理、信息等)的管理者,我们依然面临着一个痛点:战略与执行的断层。
年初,我们制定了宏伟的《2026 年医院质量与安全管理工作计划》,涵盖了三甲复审、DRG 盈亏平衡、单病种上报等核心指标。但到了年中,这些计划往往躺在文件夹里吃灰,科室成员每天忙于救火,陷入琐碎的事务中。
计划是静止的文本,而管理必须是流动的系统。
今天,我将公开我个人的 “2026 工作驾驶舱” 构建方案。这不是一张 Excel 表,而是一套基于 Notion 搭建的、具备 “感知-决策-执行” 闭环能力的数字化管理系统。
如文首图所示,这套系统包含四大核心模块:
-
驾驶舱仪表盘(Dashboard): 实时监测今日任务、逾期警报及目标达成率。
-
工作目标表(Objectives): 承载医院下达的 KPI/OKR。
-
工作项目表(Projects): 将目标拆解为可控的项目。
-
工作任务表(Tasks): 具体到人的每日行动清单。
下面,我将从管理理念到实操搭建,为您深度拆解这套系统。
第一部分:设计理念——构建“三位一体”的管理逻辑
在动鼠标之前,我们必须先理清底层的管理逻辑。很多 Notion 新手失败的原因,是把 Notion 当作“更好看的记事本”,而不是“关系型数据库”。
在这套系统中,我们遵循 OKR(目标与关键结果)+ PDCA(戴明环) 的双重逻辑,建立了三个层级的数据库关联:
-
顶层:战略层(Objectives)——我们要去哪?
-
对应表格:
工作目标表 -
内容示例:三甲数据指标达标、提升病案首页质量、VTE 评估率 100%。
-
管理意义:方向指引,最终的考核依据。
-
-
中层:战术层(Projects)——怎么去?
-
对应表格:

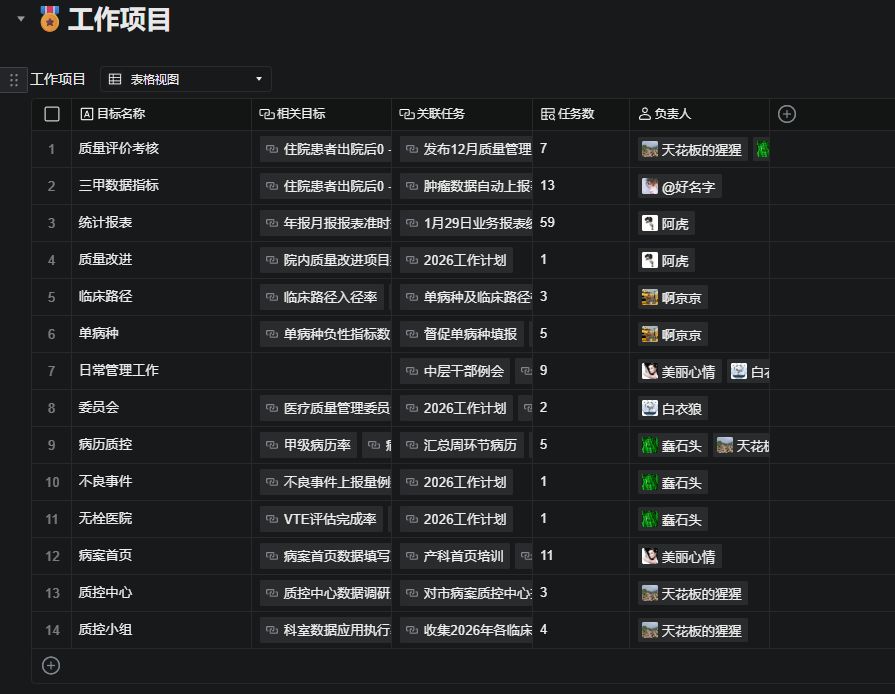

工作项目表 -
内容示例:季度病历质控检查、DRG 专项培训、不良事件系统改造。
-
管理意义:将抽象的目标实体化,是管理的抓手。
-
-
底层:执行层(Tasks)——今天做什么?
-
对应表格:
工作任务表 -
内容示例:1 月 29 日收集临床科室计划、周三下午 2 点组织培训会。
-
管理意义:颗粒度最细的行动,直接关联具体的人和时间。
-
核心秘诀: 这三张表不是孤立的。任务(Task) 汇聚成 项目(Project) 的进度,项目(Project) 的完成度决定了 目标(Objective) 的达成率。
第二部分:实操搭建——四大模块的构建心法
1. 搭建地基:创建三个核心数据库
首先,在 Notion 中新建三个 Table Database(表格数据库),并定义好关键属性(Properties)。
A. 工作任务表 (Tasks) —— 数据录入的主战场
这是全科室使用频率最高的表。
-
Name (任务名称): 如“收集 2026 临床科室计划”。
-
Status (状态): 建议设置为
Checkbox(是否完成)或Select(未开始/进行中/已完成)。图中我使用的是 Checkbox,简洁明了。 -
Date (日期): 包含开始时间和结束时间。
-
Person (负责人): 关联 Notion 的用户,如 @天花板的猩猩、@好名字。
-
Relation (关联项目): 关键一步! 创建一个 Relation 字段,链接到
工作项目表。
B. 工作项目表 (Projects) —— 承上启下的枢纽
-
Name (项目名称): 如“质量评价考核”。
-
Relation (关联目标): 链接到
工作目标表。 -
Relation (关联任务): 链接到
工作任务表(自动生成)。 -
Rollup (任务进度): 使用 Rollup 功能,统计关联任务的 Checkbox 勾选比例,直接生成进度条。
C. 工作目标表 (Objectives) —— 战略监控
-
Name (目标名称): 如“三甲复审指标”。
-
Rollup (项目进度): 汇总关联项目的完成情况。
-
Formula (截止月份): 用于按月度或季度查看目标。
2. 注入灵魂:打造“驾驶舱仪表盘” (Dashboard)
这是整个系统的“脸面”,也是管理者每天一看的地方。如图 1 所示,我们需要实现三大功能区。

#### 模块一:红绿灯预警卡片(KPI Cards)
大家看到的那个醒目的“1(橙色)”、“2(红色)”、“0(绿色)”,并不是原本的数字,而是利用 Notion 的 Gallery View(画廊视图) 变魔术变出来的。
制作方法:
-
创建视图: 在
工作任务表上创建一个新的 View,选择Gallery。 -
设置筛选器 (Filter): 这一点至关重要!
-
今日到期任务(橙色): Filter 设置为
Dateis Today ANDDoneis Unchecked。 -
逾期任务(红色): Filter 设置为
Dateis Before Today ANDDoneis Unchecked。 -
工作目标达成(绿色): 这里引用的是
工作目标表,Filter 设置为Statusis Completed。
-
-
视觉魔术: 隐藏卡片预览内容,只显示统计数字。
-
进阶技巧: 为了实现图中那种纯色背景加巨大数字的效果,我通常会制作几张纯色图片(红、黄、绿)作为卡片的 Cover(封面),然后在卡片属性里仅显示“计算出的数量”。
-
注: 在 Notion 最新版中,可以直接使用 Charts 功能生成 KPI 数字卡片,这比用画廊视图更简单,直接选择“Count”即可。
-
模块二:员工任务负载饼图 (Pie Chart)
如图所示,右侧的饼图清晰展示了 @好名字、@阿虎、@天花板的猩猩 等成员的任务占比。这能防止“鞭打快牛”,实现劳逸不均的监控。
制作方法:
-
使用 Notion 的 Charts (图表) 视图(2025/2026 版本原生功能)。
-
数据源选择
工作任务表。 -
图表类型选择
Pie Chart(饼图)。 -
Group by (分组依据): 选择
Person(负责人)。 -
这样就能实时看到谁手里的活儿最多。
模块三:多维任务视图

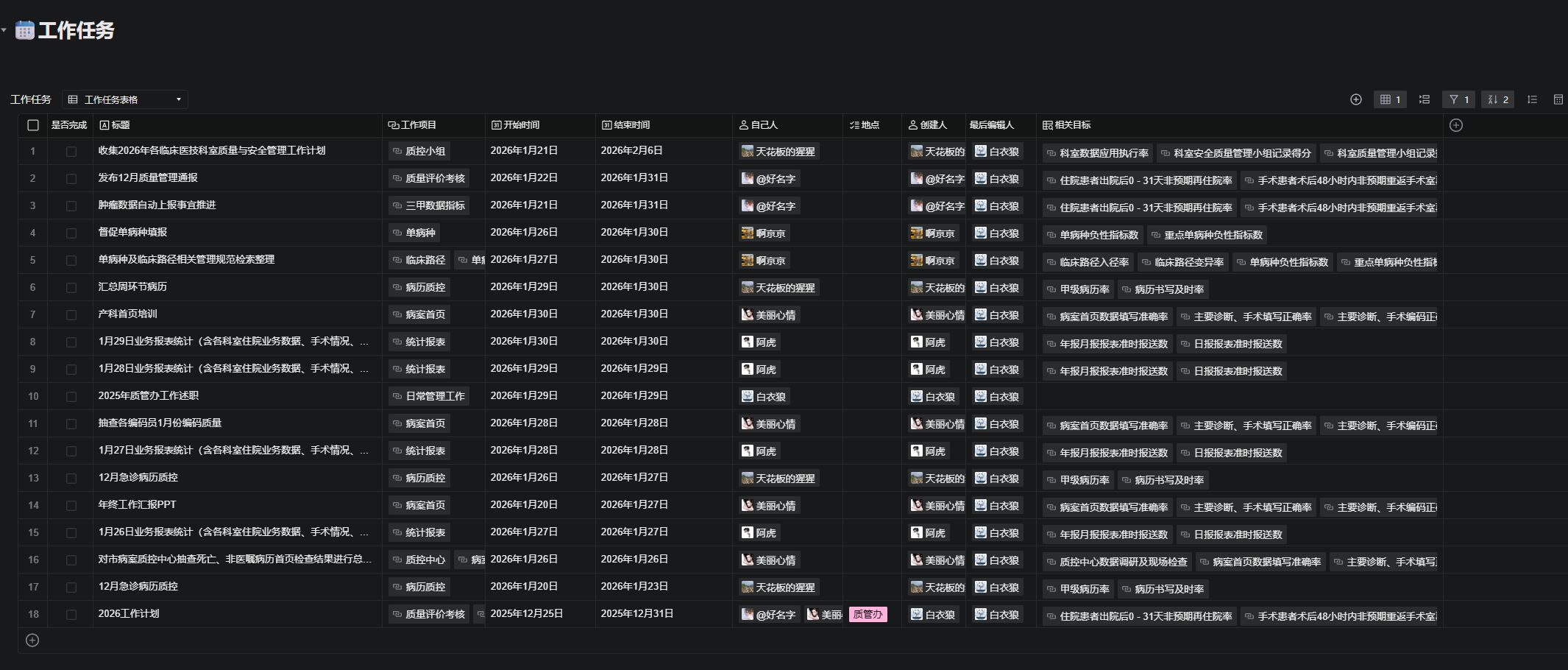

在驾驶舱的下半部分,我放置了 工作任务 的 Table View。但为了不显得杂乱,我使用了 Linked Database (链接数据库) 功能,并配合 Tabs(标签页)进行了分流:
-
Tab 1:工作任务(列表) —— 全量检视。
-
Tab 2:工作任务表(看板) —— 按
Status分组,方便拖拽管理进度。 -
Tab 3:我的任务 —— 设置 Filter 为
PersoncontainsMe。这样任何员工打开这个页面,只看得到与自己有关的事。
第三部分:高级应用——让系统“活”起来
有了骨架和皮肤,我们还需要一点“神经系统”来让它自动化。
1. 逾期自动报警机制
在职能科室,最怕任务延期。我们可以利用 Notion 的 Formula (公式) 2.0 来实现视觉报警。
在 工作任务表 中添加一个 Formula 字段,命名为“预警”:
JavaScript
1 | |
效果:
-
如果任务没做完且时间过了,显示:🚨 已逾期 2 天。
-
如果还剩不到 3 天,显示:⚠️ 剩 2 天。
-
这样,管理者在扫视列表时,一眼就能抓到重点。
2. 目标达成率的自动计算
在 工作目标表 中,我们不手动输入进度。
-
利用 Rollup,从关联的
工作项目表中提取“进度”。 -
设置 Calculate 为
Average(平均值)。 -
将显示形式(Show as)设置为
Bar(进度条)或Ring(圆环)。 -
结果: 只要底下的员工勾选了一个小任务,最顶层的年度目标进度条就会自动往前蹭一毫米。这种实时反馈感对团队士气是巨大的激励。
第四部分:落地建议与避坑指南
作为一名在医院摸爬滚打 15 年的“老兵”,我知道任何系统的落地都难在“人”。
1. 别做“大而全”,先做“小而美”
不要试图一开始就把全院的质量指标都录进去。建议先从科室内部周会开始。每周一,大家打开这个“驾驶舱”,只看“逾期任务”和“本周计划”。让大家尝到“不写 Word 周报”的甜头。
2. 规范“颗粒度”
任务拆解是门艺术。
-
❌ 错误示范:任务名写“准备三甲复审”。(这是项目,不是任务)
-
✅ 正确示范:任务名写“整理 1 月份运行病历归档”。(可执行,有明确截止时间)
3. 培养“链接”思维
告诉团队,新建任务时,一定要选“关联项目”。如果不关联,这个任务就是“孤魂野鬼”,对科室的年度目标没有任何贡献。
结语
这套“2026 工作驾驶舱”不仅仅是一个工具,更是一种管理思维的跃迁。
它把我们从**“回忆过去”(写总结、补台账)的痛苦中解放出来,转向“监控当下”和“规划未来”**。当数据在表格间自由流动,当红色的逾期警报倒逼执行,当绿色的目标进度条缓缓增长,你会发现,职能科室的管理也可以如此性感、如此高效。
我是狼叔(白衣狼),希望这套系统能帮你掌控 2026,让医质管工作“码上”起飞。
